令和7年9月

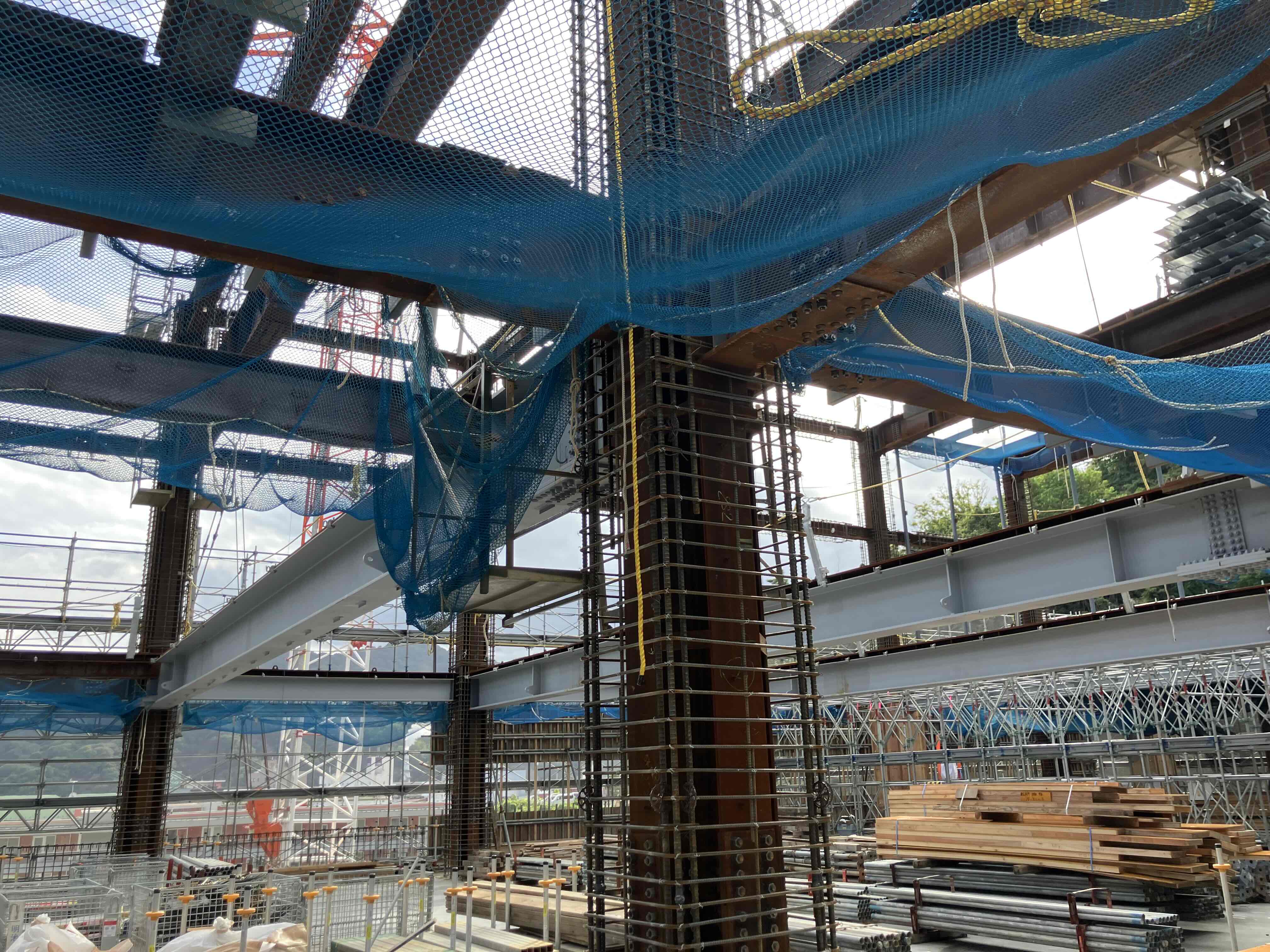

最上階まで鉄骨工事は完了し、柱の配筋などの工事が進められています。

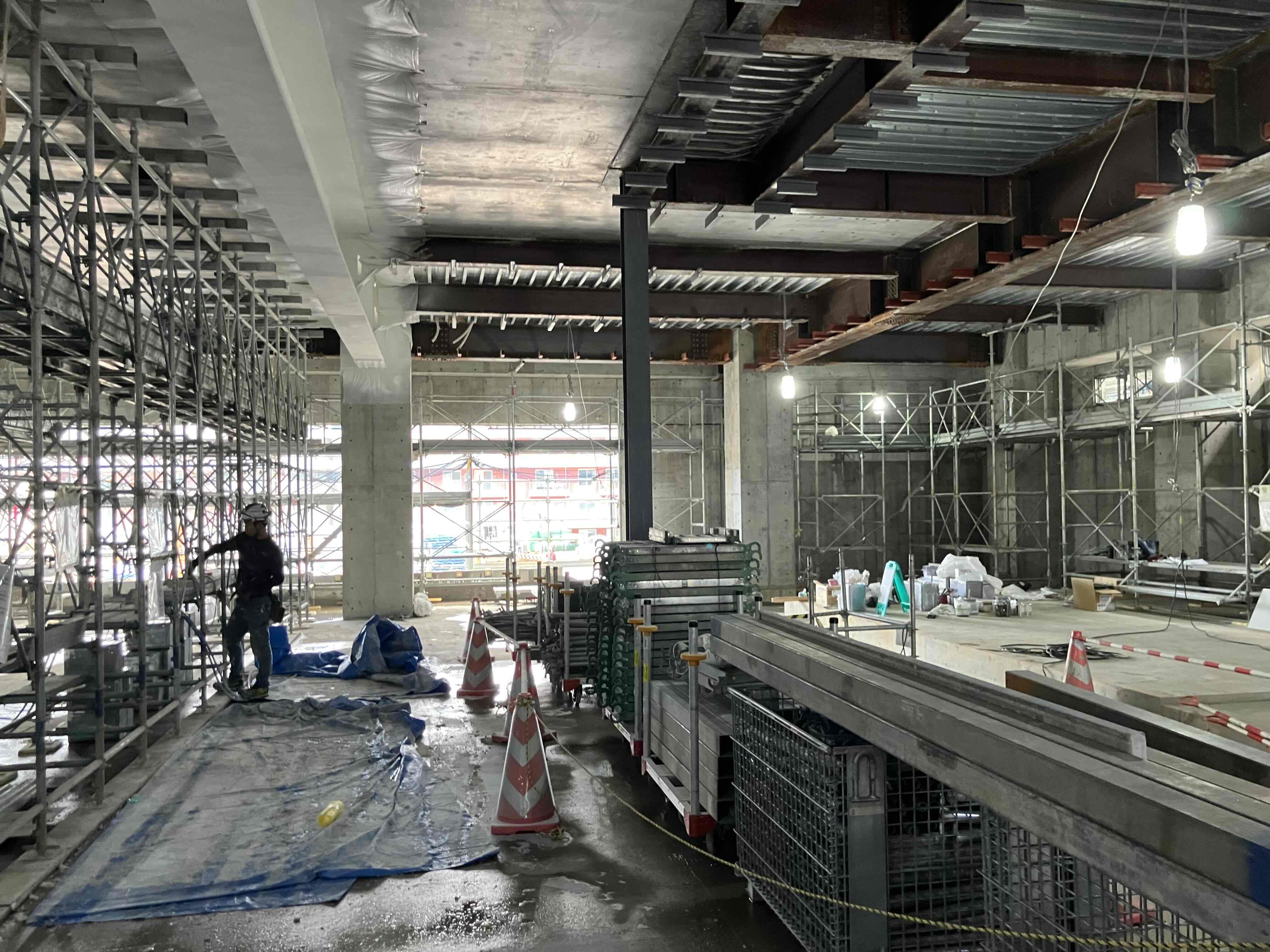

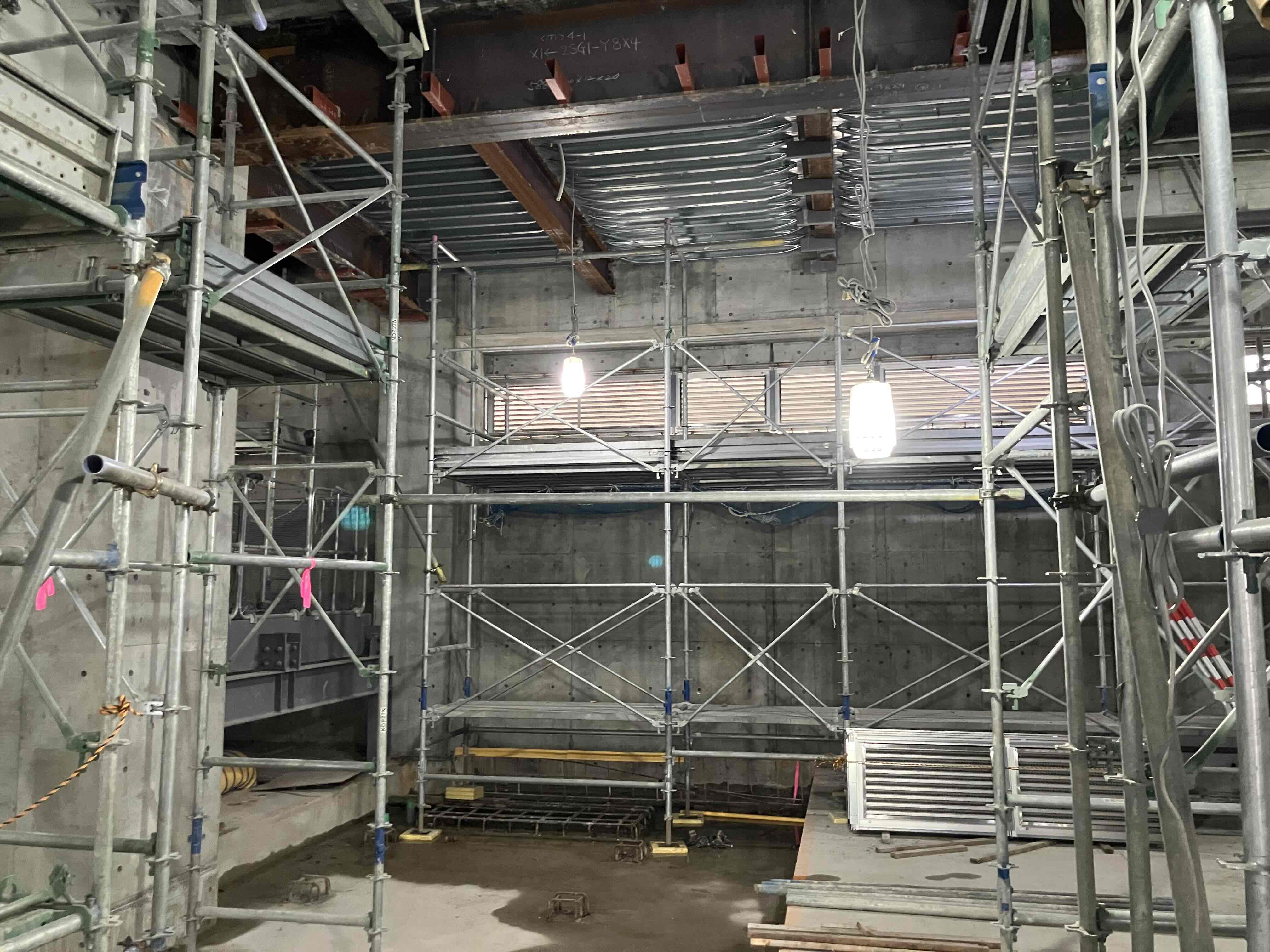

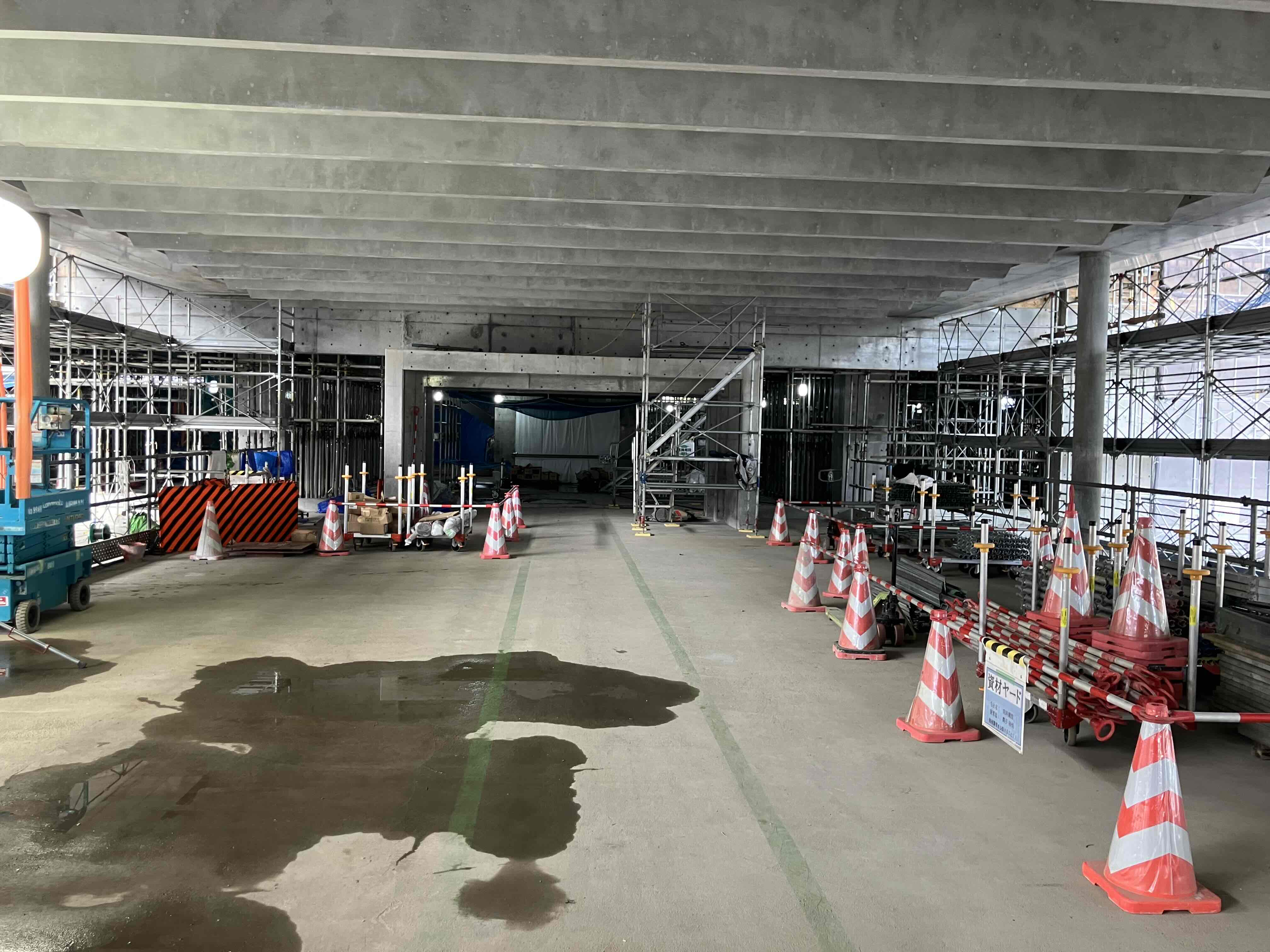

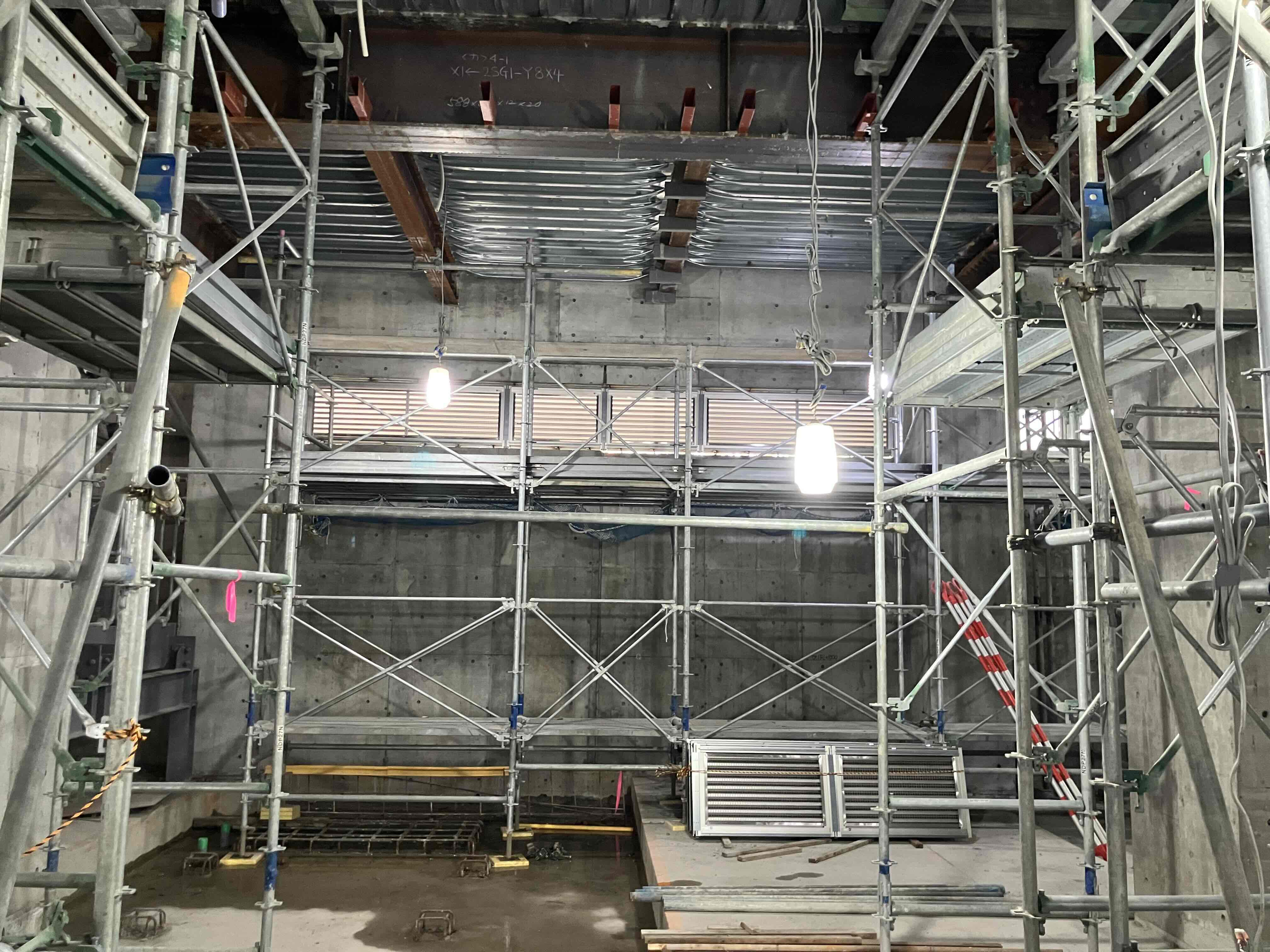

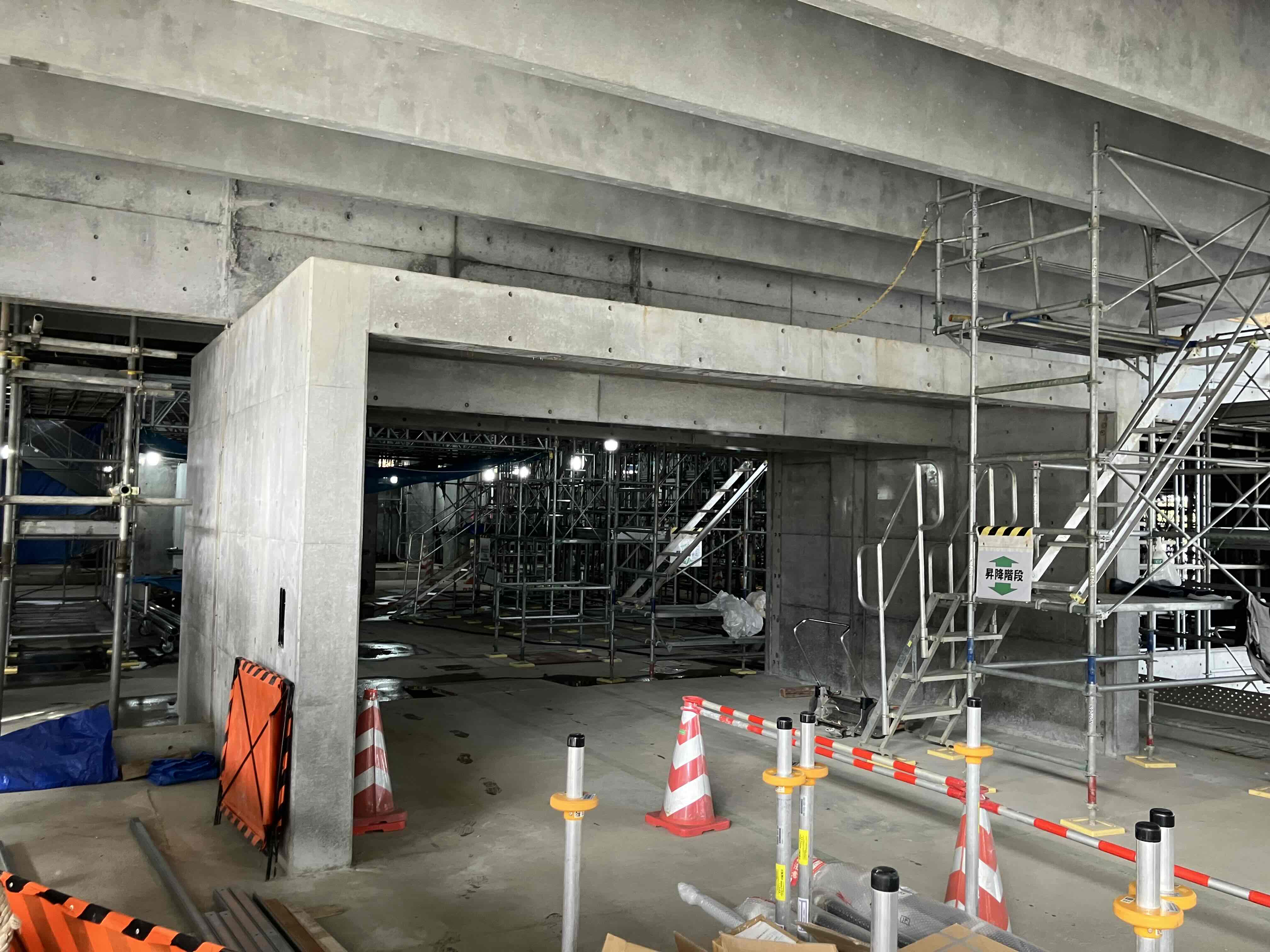

1階部分は躯体のコンクリート打設が完了しました。写真は庁舎棟、ピロティ部分の正面玄関となる場所です。

庁舎棟北側の1階部分では窓サッシの取り付けが進んでいます。

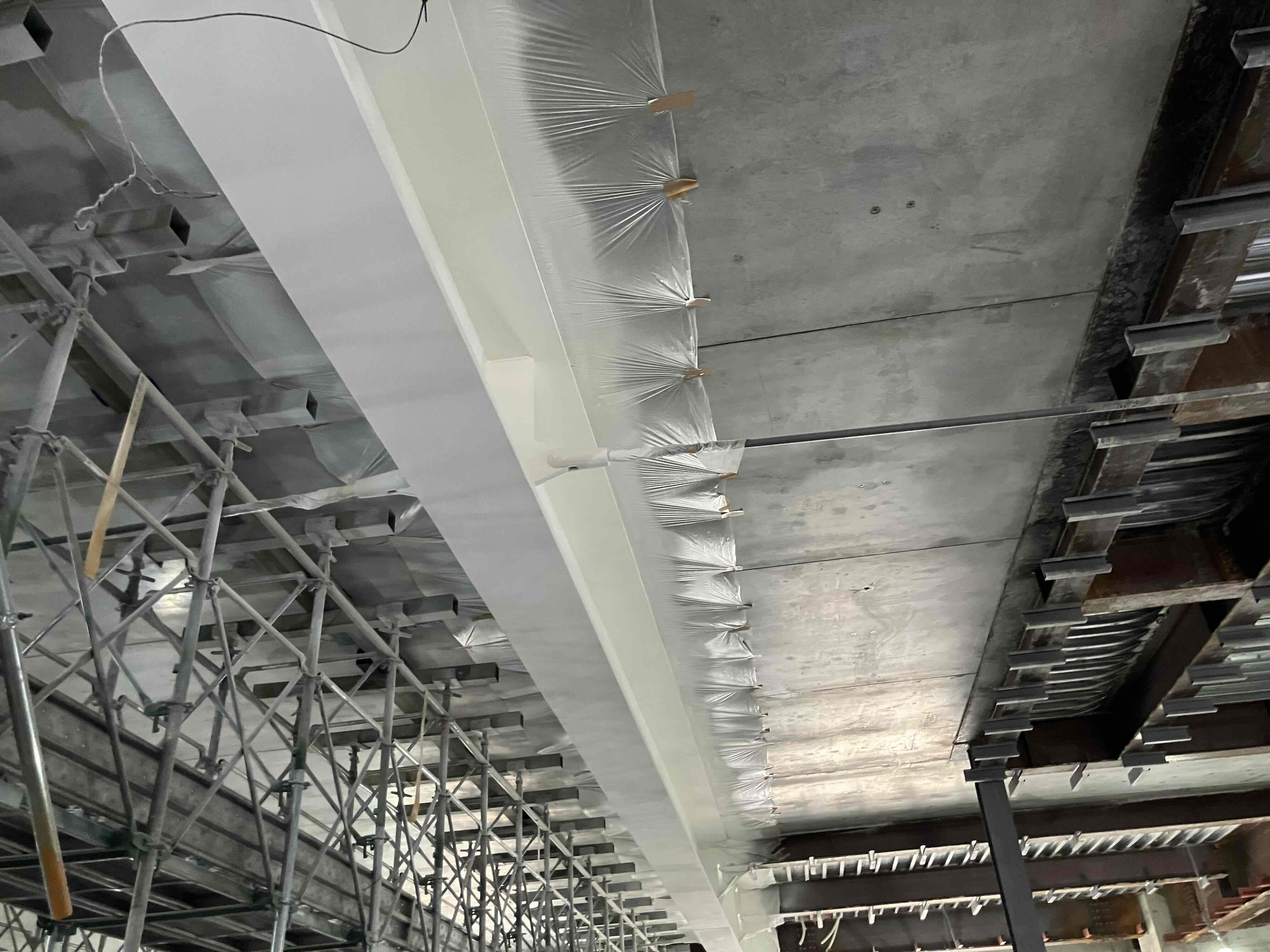

庁舎棟西側では梁(はり)の耐火被覆工事が進んでいます。

撮影日:令和7年9月22日

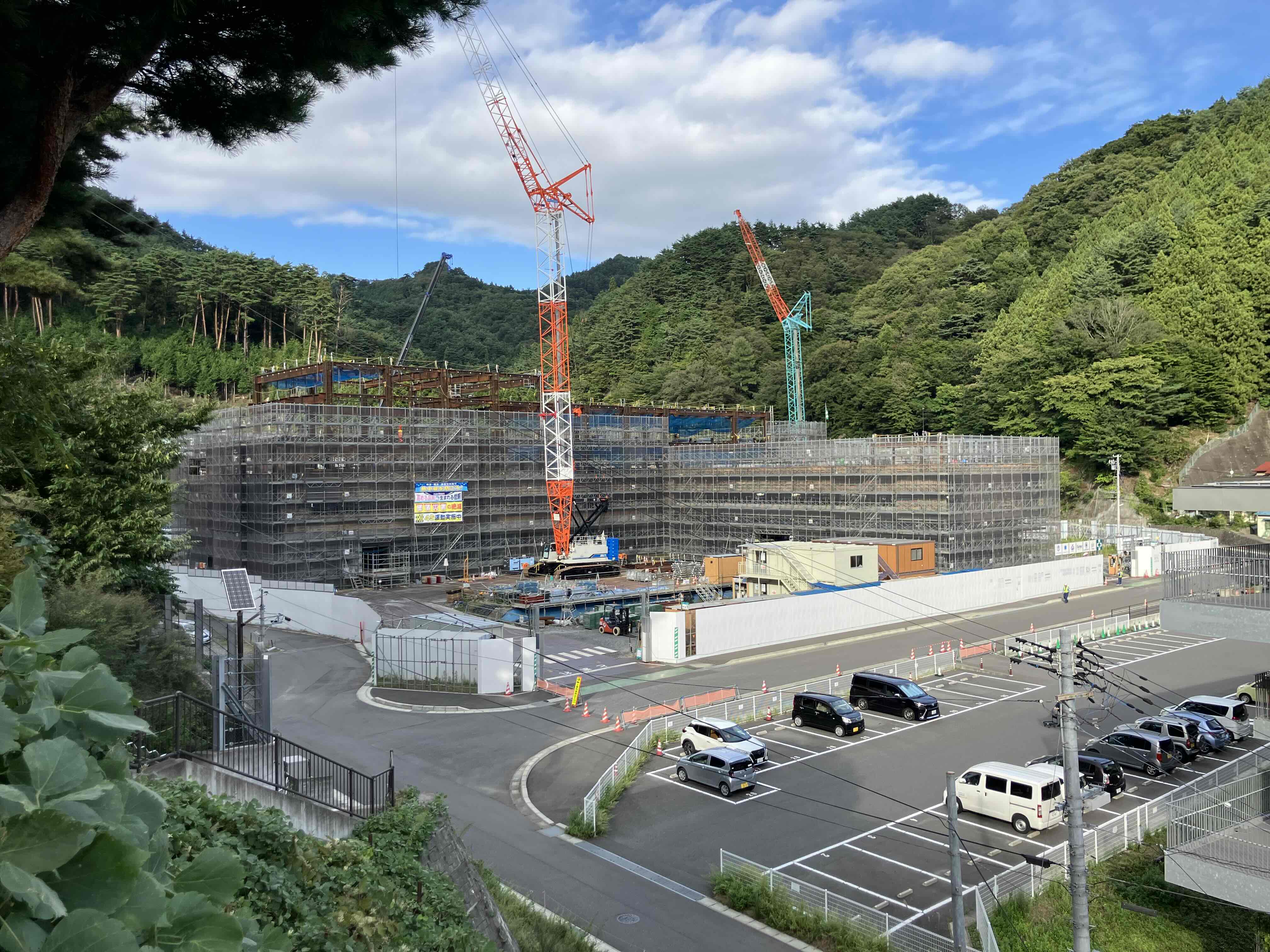

定点撮影(仙寿院さま高台から)

撮影日:令和7年9月22日
今後の進捗
これまで、令和8年3月の竣工、令和8年春の開庁を目指し工事を進めてまいりましたが、基礎の変更などに伴う、建築確認申請の計画変更手続きに時間を要したことや、杭工事の遅れに伴って、当初予定していた労務が不足したことなどにより、工期を3ヵ月延伸する必要が生じております。なお、工期延伸に伴い新市庁舎の竣工時期は令和8年6月下旬、開庁時期は令和8年9月下旬を見込んでおります。
